東南網-石獅日?qǐng)?bào)7月27日訊(本網記者 李桂芳/文 通訊員 盧清釗/圖)
石獅鴻山熱電廠工程建設進展迅速,一期工程大部分節點項目已經按計劃完成建設項目,二期工程的各項前期工作也已順利展開。截至目前,整個工程累計完成投資已超過40億元。

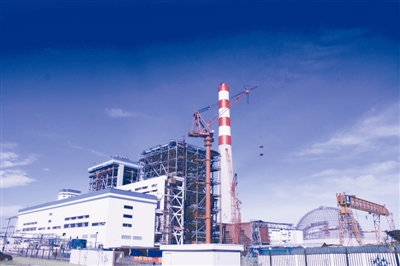

石獅鴻山熱電廠由福建省能源集團有限責任公司全資興建,規劃建設總規模為5200MW,分三期建設。其中,一期工程建設兩臺國內目前最大的600MW超臨界抽凝供熱發電機組,配套建設10萬噸級煤碼頭和灰渣綜合利用、脫硫脫硝、全封閉圓形貯煤場等環保設施,總投資56億元。項目于2008年年底正式動工,經過各參建單位一年多的艱苦奮戰,工程建設按照預定時序順利向前推進,截至目前,1#煙囪外筒順利封項;#1主廠房全面交安;#1、#2主變就位并受電成功;#1、#2鍋爐順利完成水壓試驗;直徑百米的圓形貯煤場鋼結構已經合攏,十萬噸級碼頭的水工結構基本完成,煙囪、輸煤系統、循環水系統、地下管網、綜合管架、工業廢水和生活污水處理系統、廠區道路等均在全面施工中,供熱管網已開始鋪設。按照計劃,一期工程兩臺機組計劃今年年底建成投產。
據悉,鴻山熱電廠一期工程投產后可實現集中供熱,可取代周邊工業區123臺分散供熱小鍋爐,每年可減少大量污染物的排放,節約煤炭的使用量,具有顯著的節能、環保、經濟和社會效益。
